Kontrola Budżetu Budowy

Jak weryfikować oferty, unikać dopłat i zarządzać budową domu 180–220 m². System dla budżetów 0,9–1,4 mln zł.

Miniatura wideo: Kontrola Budżetu Budowy Domu
Wideo · 7:54
Wolisz obejrzeć niż czytać? 8-minutowe wprowadzenie do całego playbooka — mapa kosztów, macierz ofert 1:1, kuloodporna umowa ryczałtowa.

Slajd 1 / 15

Inżynieryjny Playbook Kontroli Budżetu

Okładka playbooka kontroli budżetu — szkic konstrukcji domu w stylu architektonicznym z metryczką budżetu 0,9-1,4 mln zł

Przewodnik inwestora zastępczego: jak weryfikować oferty, unikać dopłat i zarządzać budową domu 180–220 m². Zestaw narzędzi do ochrony kapitału i egzekucji jakości dla budżetów 0,9–1,4 mln zł.

Slajd 2 / 15

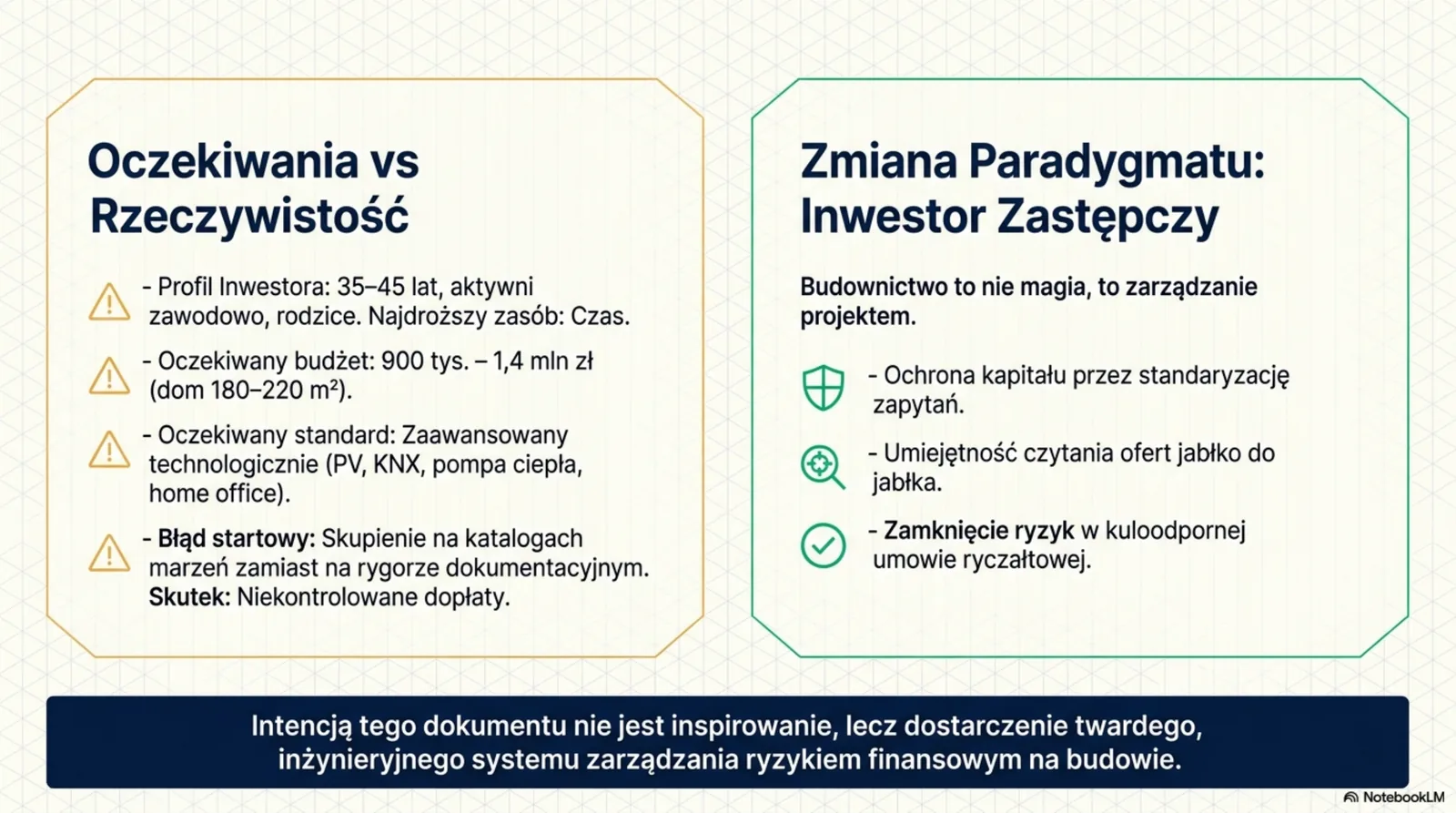

Oczekiwania vs Rzeczywistość — zmiana paradygmatu

Porównanie dwóch karteczek: 'Oczekiwania' inwestora (35-45 lat, budżet 900 tys, technologia PV/KNX) vs 'Zmiana paradygmatu — Inwestor Zastępczy' (ochrona kapitału przez standaryzację)

Profil inwestora: 35–45 lat, aktywni zawodowo, rodzice. Najdroższy zasób: czas.
Oczekiwany budżet: 900 tys. – 1,4 mln zł (dom 180–220 m²).
Standard: PV, KNX, pompa ciepła, home office.

Błąd startowy: skupienie na katalogach marzeń zamiast na rygorze dokumentacyjnym. Skutek: niekontrolowane dopłaty.

Zmiana paradygmatu: budownictwo to nie magia, to zarządzanie projektem. Trzy filary: ochrona kapitału przez standaryzację zapytań, umiejętność czytania ofert „jabłko do jabłka", zamknięcie ryzyk w kuloodpornej umowie ryczałtowej.

Intencją tego dokumentu nie jest inspirowanie, lecz dostarczenie twardego, inżynieryjnego systemu zarządzania ryzykiem finansowym na budowie.

Slajd 3 / 15

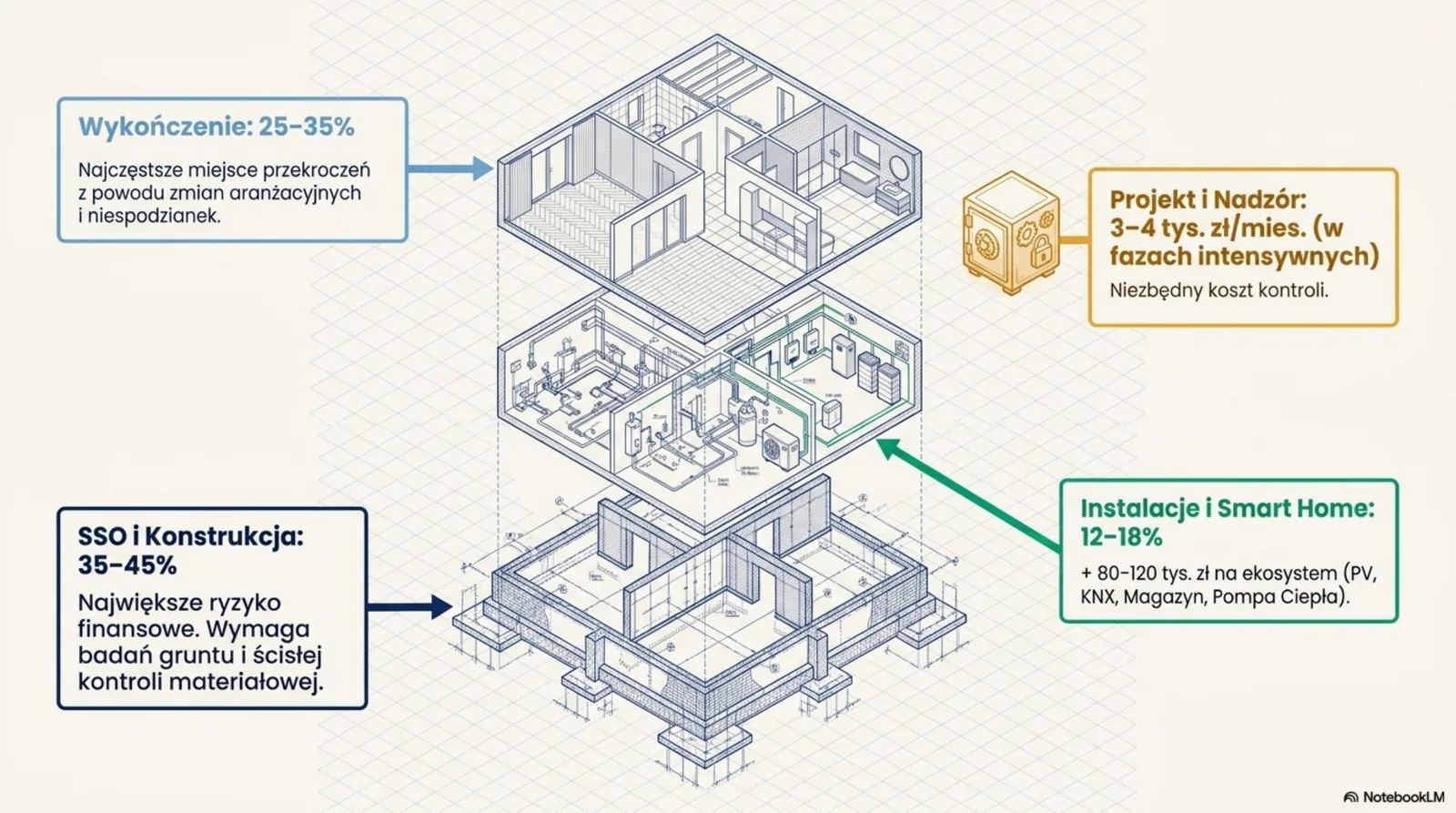

Mapa kosztów — gdzie naprawdę ucieka budżet

Rozłożona izometria domu z procentowym udziałem kosztów: SSO 35-45%, instalacje 12-18%, wykończenie 25-35%, projekt i nadzór 3-4 tys/mies
  • SSO i Konstrukcja: 35–45% — największe ryzyko finansowe. Wymaga badań gruntu i ścisłej kontroli materiałowej.
  • Wykończenie: 25–35% — najczęstsze miejsce przekroczeń z powodu zmian aranżacyjnych i niespodzianek.
  • Instalacje i Smart Home: 12–18% + dodatkowo 80–120 tys. zł na ekosystem (PV, KNX, magazyn energii, pompa ciepła).
  • Projekt i Nadzór: 3–4 tys. zł/mies. (w fazach intensywnych) — niezbędny koszt kontroli.

Slajd 4 / 15

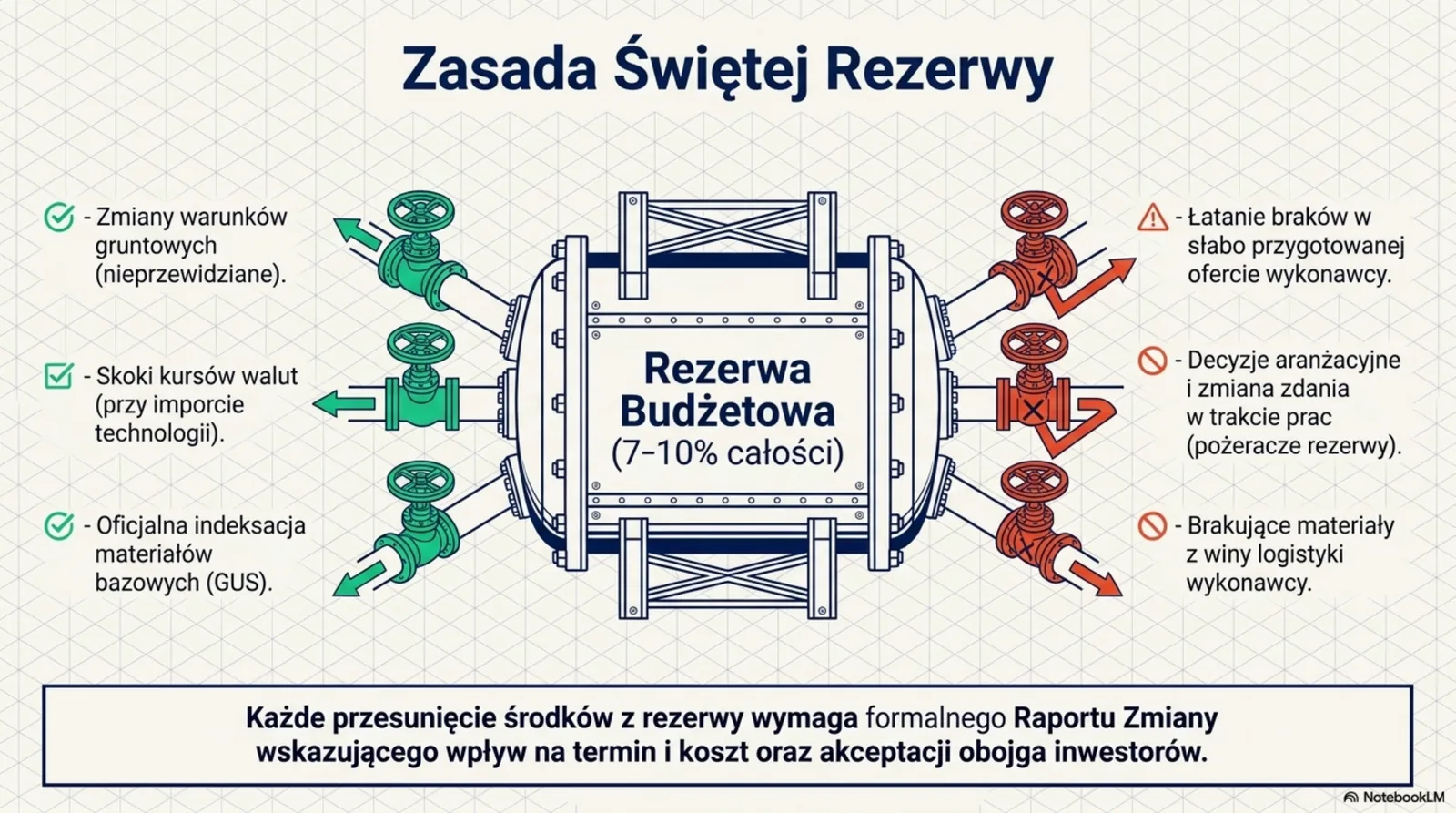

Zasada Świętej Rezerwy — 7–10% nienaruszalne

Schemat zbiornika 'Rezerwa Budżetowa 7-10%' z zaworami: zielone (zmiany gruntu, kursy walut, indeksacja GUS) i czerwone (łatanie braków, decyzje aranżacyjne, brakujące materiały)

Z rezerwy WOLNO finansować:

  • Zmiany warunków gruntowych (nieprzewidziane)
  • Skoki kursów walut przy imporcie technologii
  • Oficjalną indeksację materiałów bazowych (GUS)

Z rezerwy NIE WOLNO finansować:

  • Łatania braków w słabo przygotowanej ofercie wykonawcy
  • Decyzji aranżacyjnych i zmiany zdania w trakcie prac (pożeracze rezerwy)
  • Brakujących materiałów z winy logistyki wykonawcy

Każde przesunięcie środków z rezerwy wymaga formalnego Raportu Zmiany wskazującego wpływ na termin i koszt oraz akceptacji obojga inwestorów.

Slajd 5 / 15

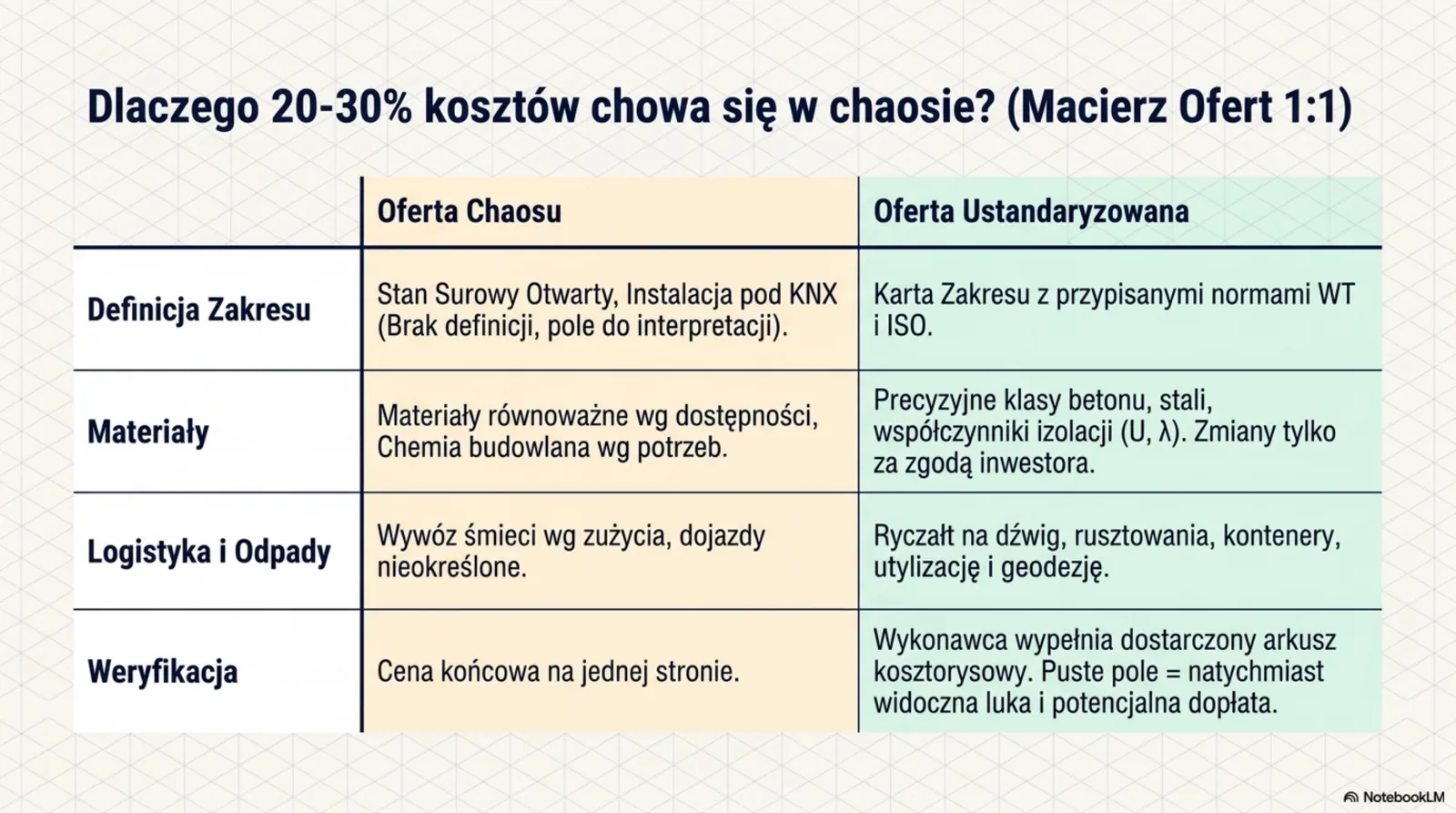

Macierz Ofert 1:1 — koniec porównań „jabłko do gruszki

Tabela porównawcza: Oferta Chaosu (definicja zakresu otwarta, materiały według dostępności, wywóz wg zużycia, jedna cena) vs Oferta Ustandaryzowana (Karta Zakresu z normami WT/ISO, precyzyjne klasy betonu i izolacji, ryczałt na dźwig/rusztowania, arkusz kosztorysowy)

Oferta Chaosu (typowa): „Stan Surowy Otwarty, Instalacja pod KNX" — brak definicji, pole do interpretacji. Materiały równoważne wg dostępności. Wywóz śmieci wg zużycia. Dojazdy nieokreślone. Cena końcowa na jednej stronie.

Oferta Ustandaryzowana (Twoja): Karta Zakresu z przypisanymi normami WT i ISO. Precyzyjne klasy betonu, stali, współczynniki izolacji (U, λ). Zmiany tylko za zgodą inwestora. Ryczałt na dźwig, rusztowania, kontenery, utylizację i geodezję. Wykonawca wypełnia dostarczony arkusz kosztorysowy. Puste pole = natychmiast widoczna luka i potencjalna dopłata.

20–30% kosztów chowa się w chaosie ofert. Wystarczy ten sam wzór arkusza dla każdego oferenta.

Slajd 6 / 15

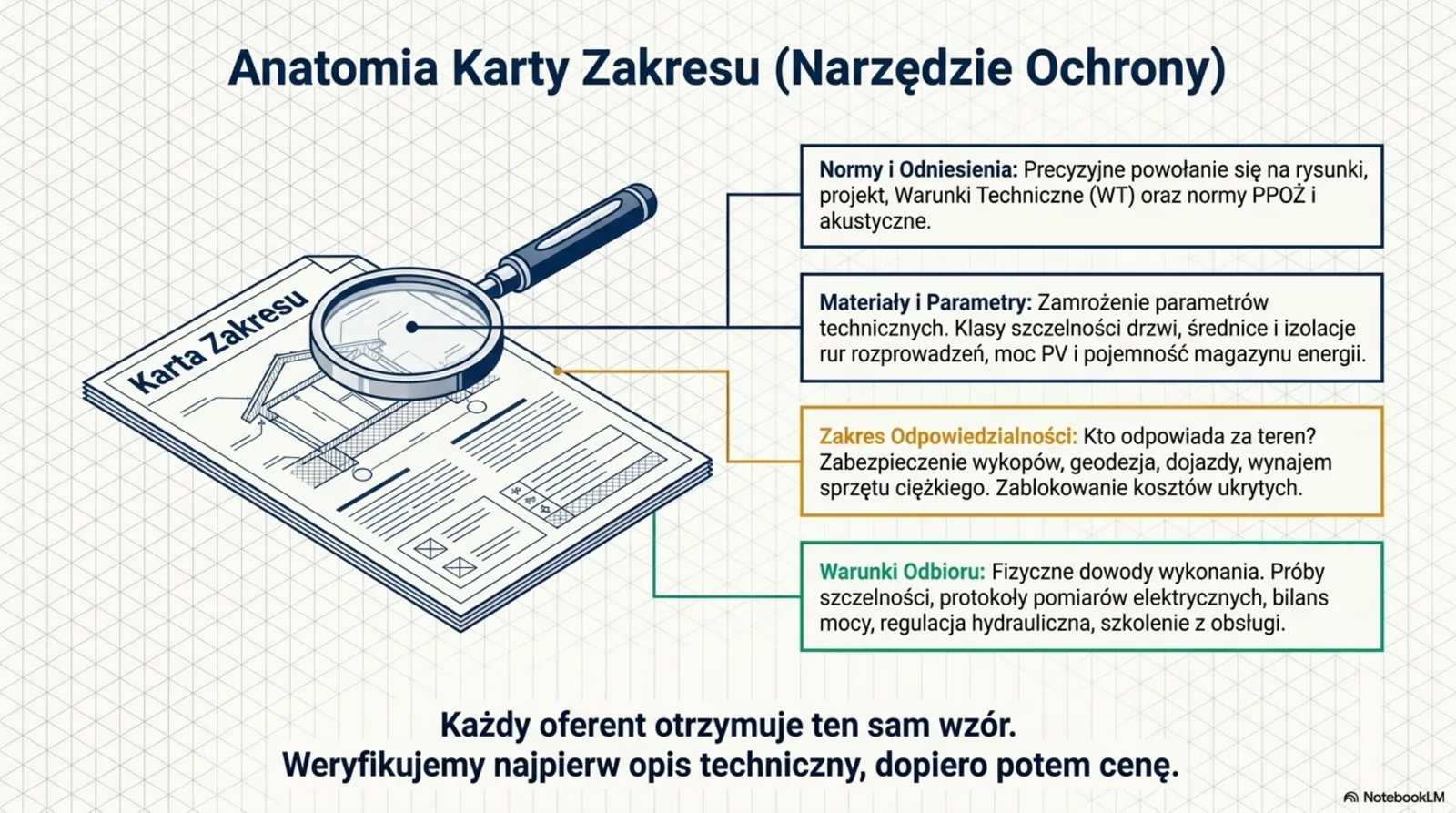

Anatomia Karty Zakresu (Narzędzie Ochrony)

Diagram Karty Zakresu z 4 sekcjami: Normy i Odniesienia (rysunki, WT, PPOŻ, akustyka), Materiały i Parametry (klasy szczelności, średnice rur, moc PV), Zakres Odpowiedzialności (kto za teren, BHP, dojazdy), Warunki Odbioru (próby szczelności, protokoły pomiarów)

Cztery sekcje Karty Zakresu:

  1. Normy i Odniesienia — precyzyjne powołanie się na rysunki, projekt, Warunki Techniczne (WT) oraz normy PPOŻ i akustyczne.
  2. Materiały i Parametry — zamrożenie parametrów technicznych: klasy szczelności drzwi, średnice i izolacje rur rozprowadzeń, moc PV i pojemność magazynu energii.
  3. Zakres Odpowiedzialności — kto odpowiada za teren? Zabezpieczenie wykopów, geodezja, dojazdy, wynajem sprzętu ciężkiego. Zablokowanie kosztów ukrytych.
  4. Warunki Odbioru — fizyczne dowody wykonania: próby szczelności, protokoły pomiarów elektrycznych, bilans mocy, regulacja hydrauliczna, szkolenie z obsługi.

Każdy oferent otrzymuje ten sam wzór. Weryfikujemy najpierw opis techniczny, dopiero potem cenę.

Slajd 7 / 15

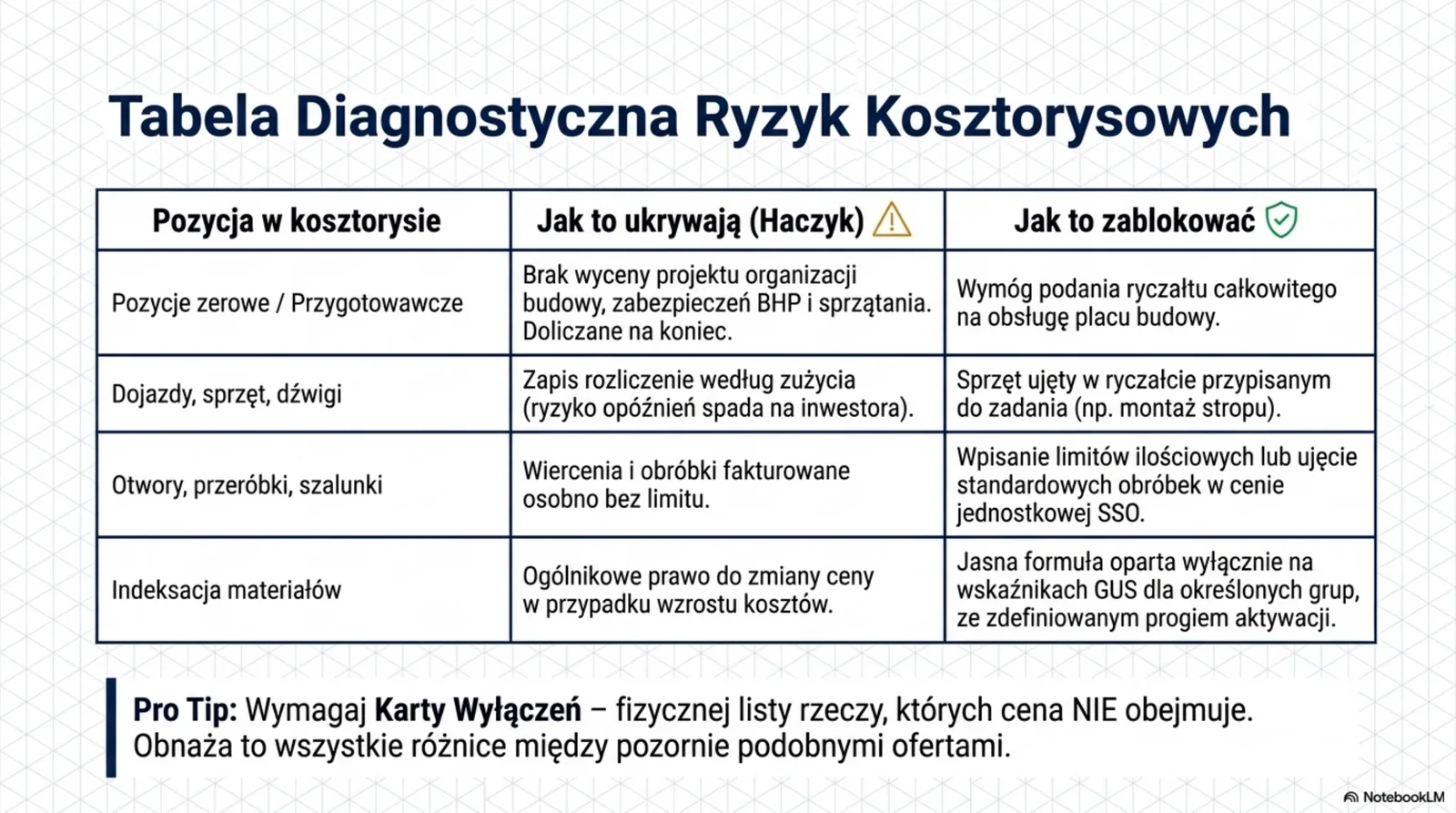

Tabela Diagnostyczna Ryzyk Kosztorysowych

Tabela 3-kolumnowa: pozycja w kosztorysie (np. pozycje przygotowawcze, dojazdy, otwory, indeksacja) | haczyk (jak ukrywają koszty) | sposób zablokowania ryzyka

Cztery klasyczne haczyki:

  • Pozycje zerowe / przygotowawcze: brak wyceny BHP, sprzątania, zabezpieczeń. Doliczane na koniec. → Wymóg ryczałtu całkowitego na obsługę placu.
  • Dojazdy, sprzęt, dźwigi: rozliczenie wg zużycia (ryzyko opóźnień spada na inwestora). → Sprzęt w ryczałcie przypisanym do zadania (np. montaż stropu).
  • Otwory, przeróbki, szalunki: wiercenia fakturowane osobno bez limitu. → Wpisanie limitów ilościowych lub ujęcie standardowych obróbek w cenie jednostkowej SSO.
  • Indeksacja materiałów: ogólnikowe prawo do zmiany ceny przy wzroście kosztów. → Jasna formuła oparta wyłącznie na wskaźnikach GUS, z progiem aktywacji.

Pro Tip: wymagaj Karty Wyłączeń — fizycznej listy rzeczy, których cena NIE obejmuje. Obnaża wszystkie różnice między pozornie podobnymi ofertami.

Slajd 8 / 15

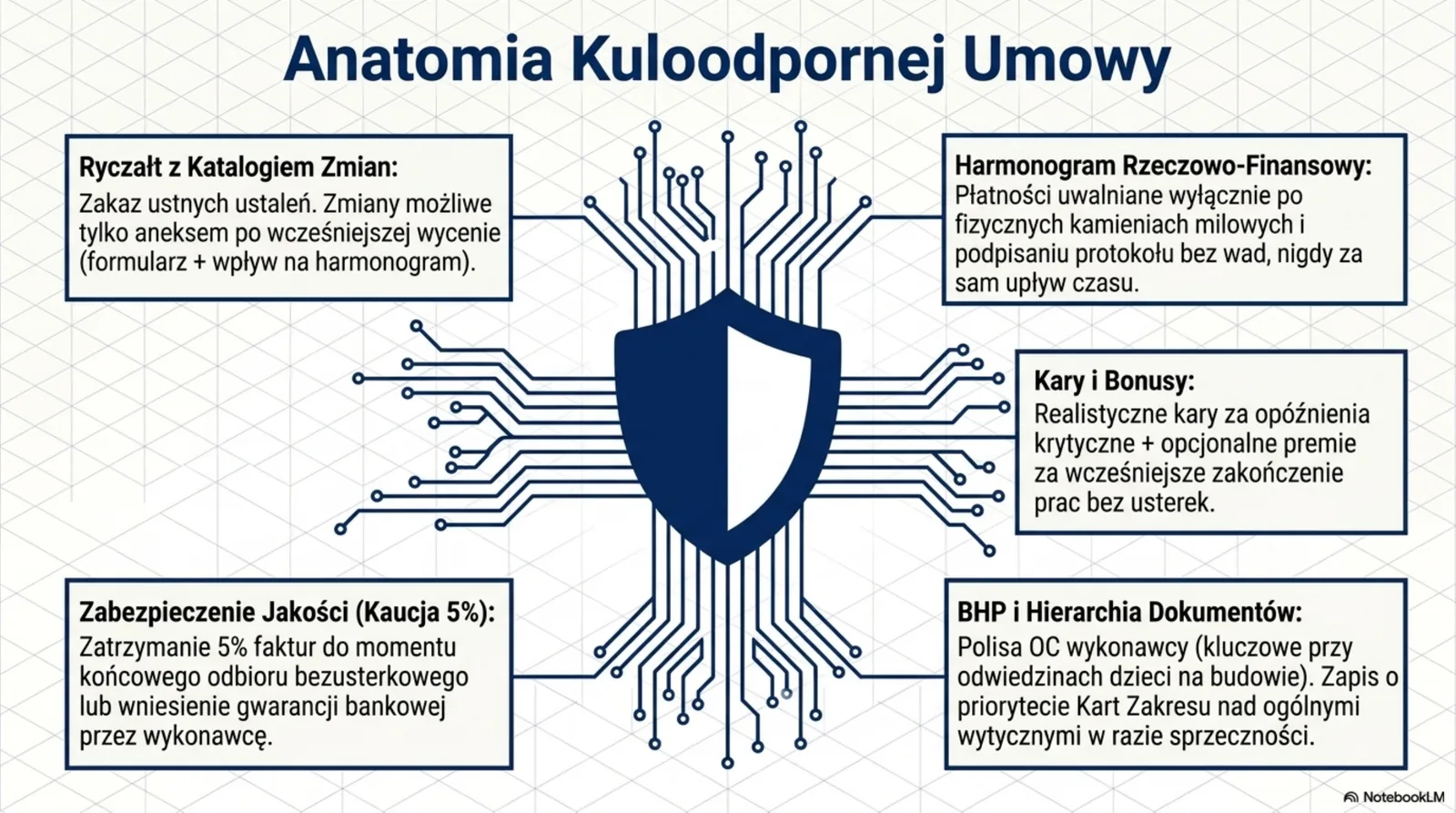

Anatomia Kuloodpornej Umowy

Diagram tarczy ochronnej z 6 sekcjami umowy: ryczałt z katalogiem zmian, harmonogram rzeczowo-finansowy, kary i bonusy, kaucja 5%, BHP i hierarchia dokumentów

Sześć filarów umowy chroniącej inwestora:

  1. Ryczałt z Katalogiem Zmian: zakaz ustnych ustaleń. Zmiany tylko aneksem po wcześniejszej wycenie (formularz + wpływ na harmonogram).
  2. Harmonogram Rzeczowo-Finansowy: płatności uwalniane wyłącznie po fizycznych kamieniach milowych i podpisaniu protokołu bez wad, nigdy za sam upływ czasu.
  3. Kary i Bonusy: realistyczne kary za opóźnienia krytyczne + opcjonalne premie za wcześniejsze zakończenie prac bez usterek.
  4. Zabezpieczenie Jakości (Kaucja 5%): zatrzymanie 5% faktur do momentu końcowego odbioru bezusterkowego lub wniesienie gwarancji bankowej przez wykonawcę.
  5. BHP i Hierarchia Dokumentów: polisa OC wykonawcy (kluczowe przy odwiedzinach dzieci na budowie). Zapis o priorytecie Kart Zakresu nad ogólnymi wytycznymi w razie sprzeczności.

Slajd 9 / 15

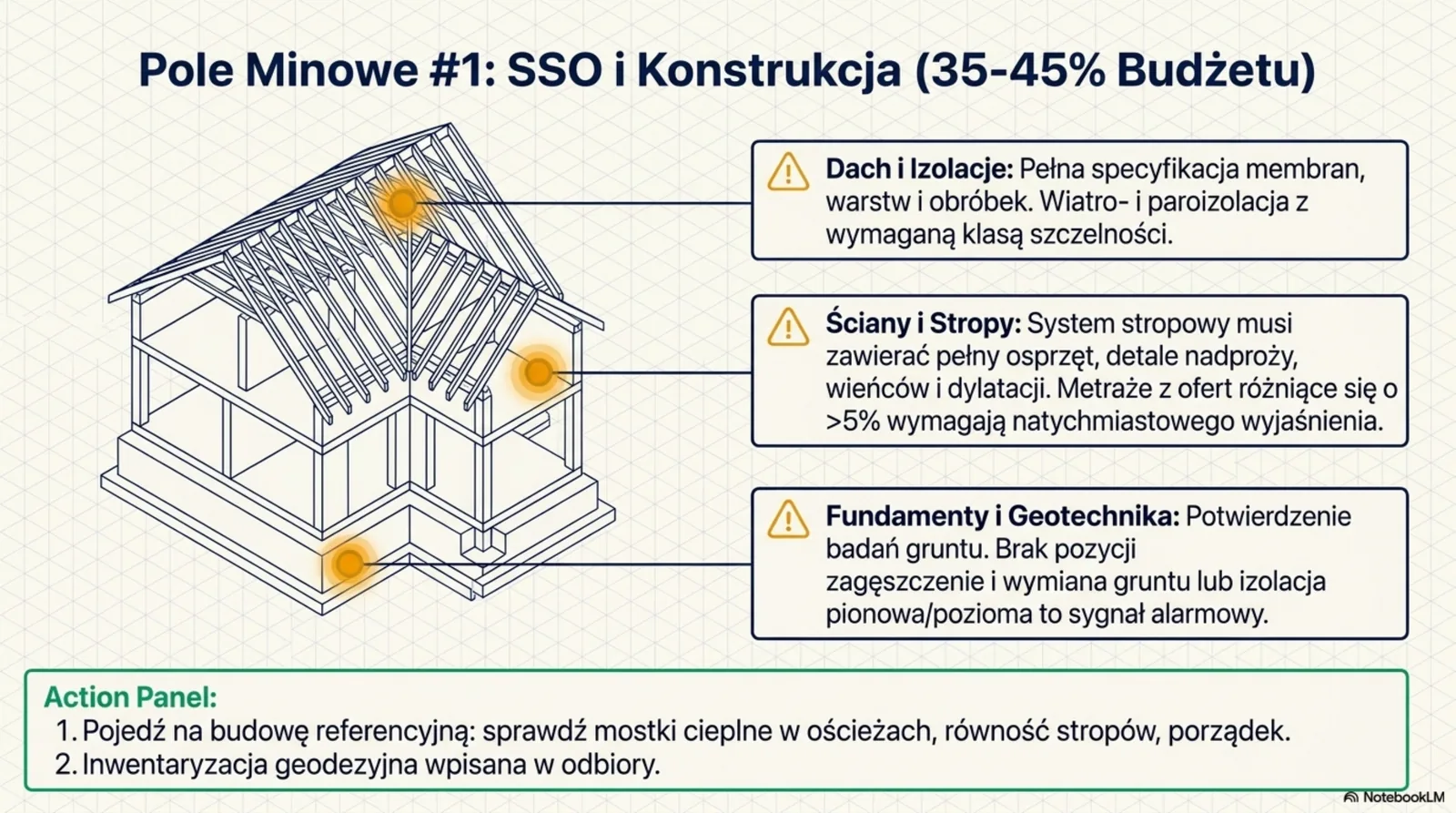

Pole Minowe #1: SSO i Konstrukcja (35–45% budżetu)

Schemat konstrukcji domu z trzema punktami zapalnymi: dach i izolacje (pełna specyfikacja membran), ściany i stropy (osprzęt, nadproża, dylatacje), fundamenty i geotechnika (badania gruntu, izolacje)
  • Dach i Izolacje: pełna specyfikacja membran, warstw i obróbek. Wiatro- i paroizolacja z wymaganą klasą szczelności.
  • Ściany i Stropy: system stropowy musi zawierać pełny osprzęt, detale nadproży, wieńców i dylatacji. Metraże z ofert różniące się o >5% wymagają natychmiastowego wyjaśnienia.
  • Fundamenty i Geotechnika: potwierdzenie badań gruntu. Brak pozycji zagęszczenie i wymiana gruntu lub izolacja pionowa/pozioma to sygnał alarmowy.

Action Panel: pojedź na budowę referencyjną — sprawdź mostki cieplne w ościeżach, równość stropów, porządek. Inwentaryzacja geodezyjna wpisana w odbiory.

Slajd 10 / 15

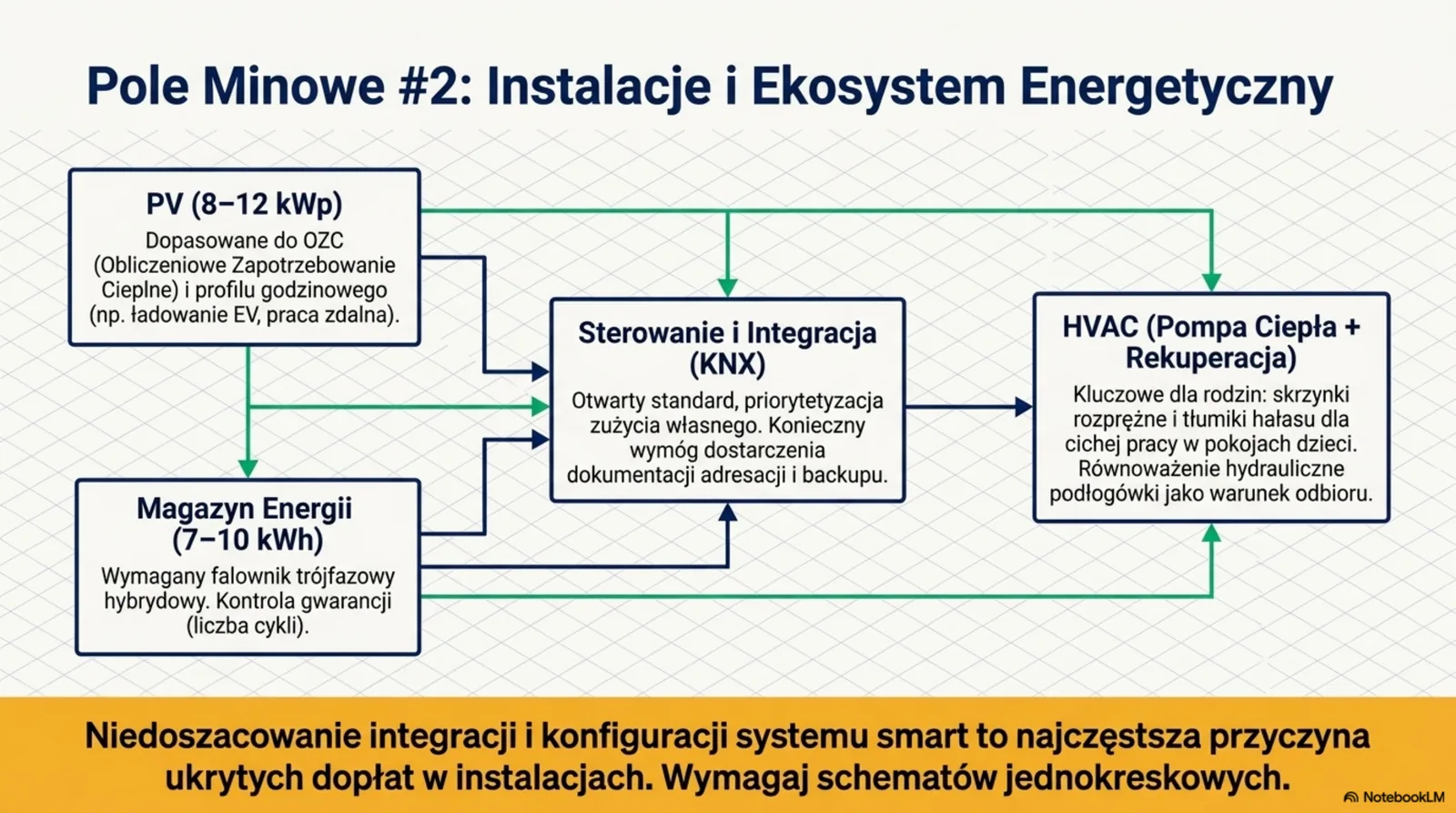

Pole Minowe #2: Instalacje i Ekosystem Energetyczny

Diagram przepływu energetycznego: PV 8-12 kWp → Magazyn Energii 7-10 kWh → Sterowanie KNX → HVAC (pompa ciepła + rekuperacja)
  • PV (8–12 kWp): dopasowane do OZC (Obliczeniowe Zapotrzebowanie Cieplne) i profilu godzinowego (np. ładowanie EV, praca zdalna).
  • Magazyn Energii (7–10 kWh): wymagany falownik trójfazowy hybrydowy. Kontrola gwarancji (liczba cykli).
  • Sterowanie i Integracja (KNX): otwarty standard, priorytetyzacja zużycia własnego. Konieczny wymóg dostarczenia dokumentacji adresacji i backupu.
  • HVAC (Pompa Ciepła + Rekuperacja): kluczowe dla rodzin — skrzynki rozprężne i tłumiki hałasu dla cichej pracy w pokojach dzieci. Równoważenie hydrauliczne podłogówki jako warunek odbioru.

Niedoszacowanie integracji i konfiguracji systemu smart to najczęstsza przyczyna ukrytych dopłat w instalacjach. Wymagaj schematów jednokreskowych.

Slajd 11 / 15

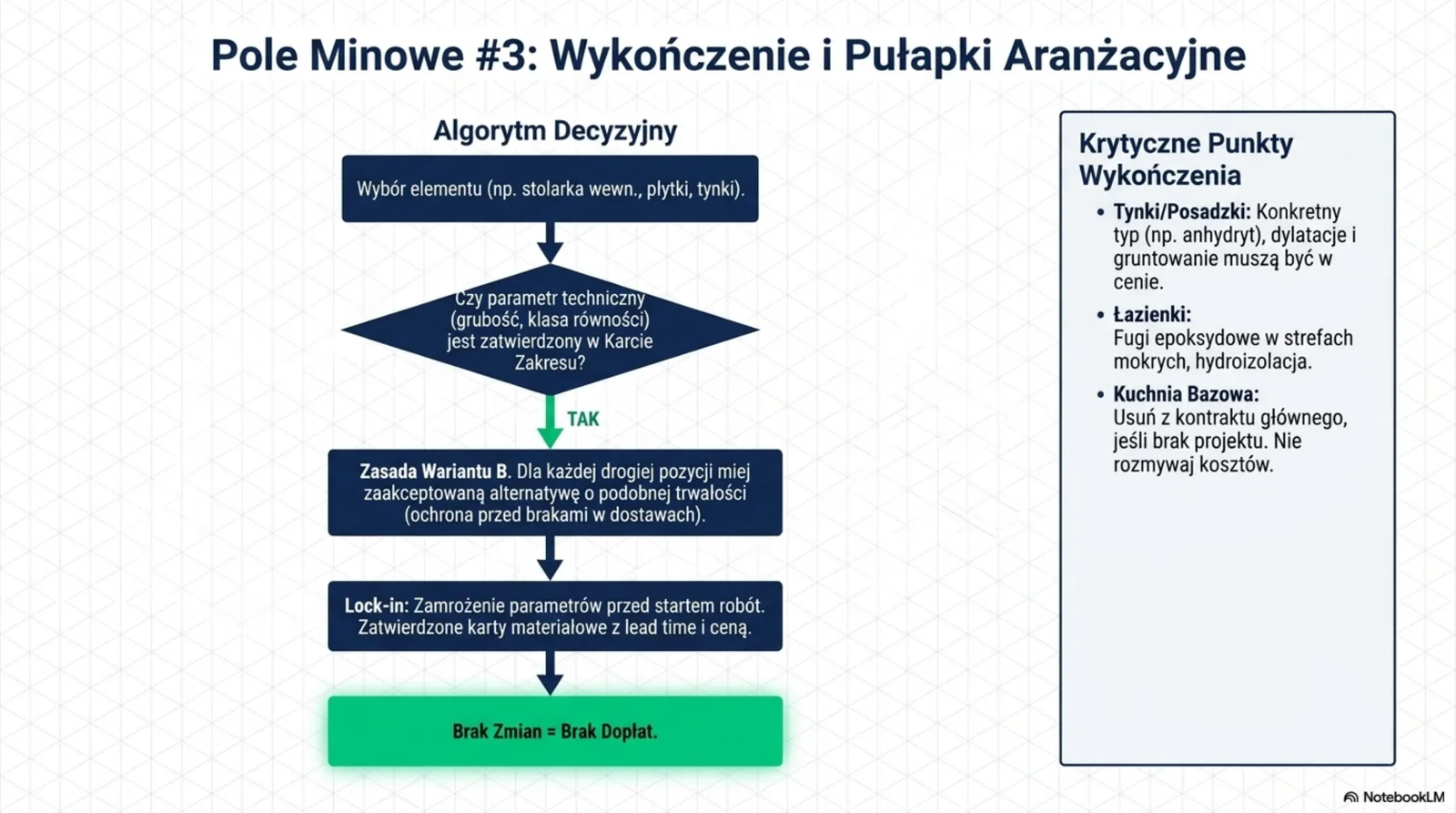

Pole Minowe #3: Wykończenie i Pułapki Aranżacyjne

Algorytm decyzyjny: wybór elementu → czy parametr w Karcie Zakresu → Zasada Wariantu B (alternatywa o podobnej trwałości) → Lock-in parametrów → Brak Zmian = Brak Dopłat

Algorytm decyzyjny dla każdego elementu wykończenia:

  1. Wybór elementu (np. stolarka wewnętrzna, płytki, tynki)
  2. Czy parametr techniczny (grubość, klasa równości) jest zatwierdzony w Karcie Zakresu? → TAK
  3. Zasada Wariantu B: dla każdej drogiej pozycji miej zaakceptowaną alternatywę o podobnej trwałości (ochrona przed brakami w dostawach).
  4. Lock-in: zamrożenie parametrów przed startem robót. Zatwierdzone karty materiałowe z lead time i ceną.

Krytyczne punkty wykończenia:

  • Tynki/posadzki: konkretny typ (np. anhydryt), dylatacje i gruntowanie muszą być w cenie.
  • Łazienki: fugi epoksydowe w strefach mokrych, hydroizolacja.
  • Kuchnia bazowa: usuń z kontraktu głównego jeśli brak projektu. Nie rozmywaj kosztów.

Brak Zmian = Brak Dopłat. Zamroź parametry przed startem robót.

Slajd 12 / 15

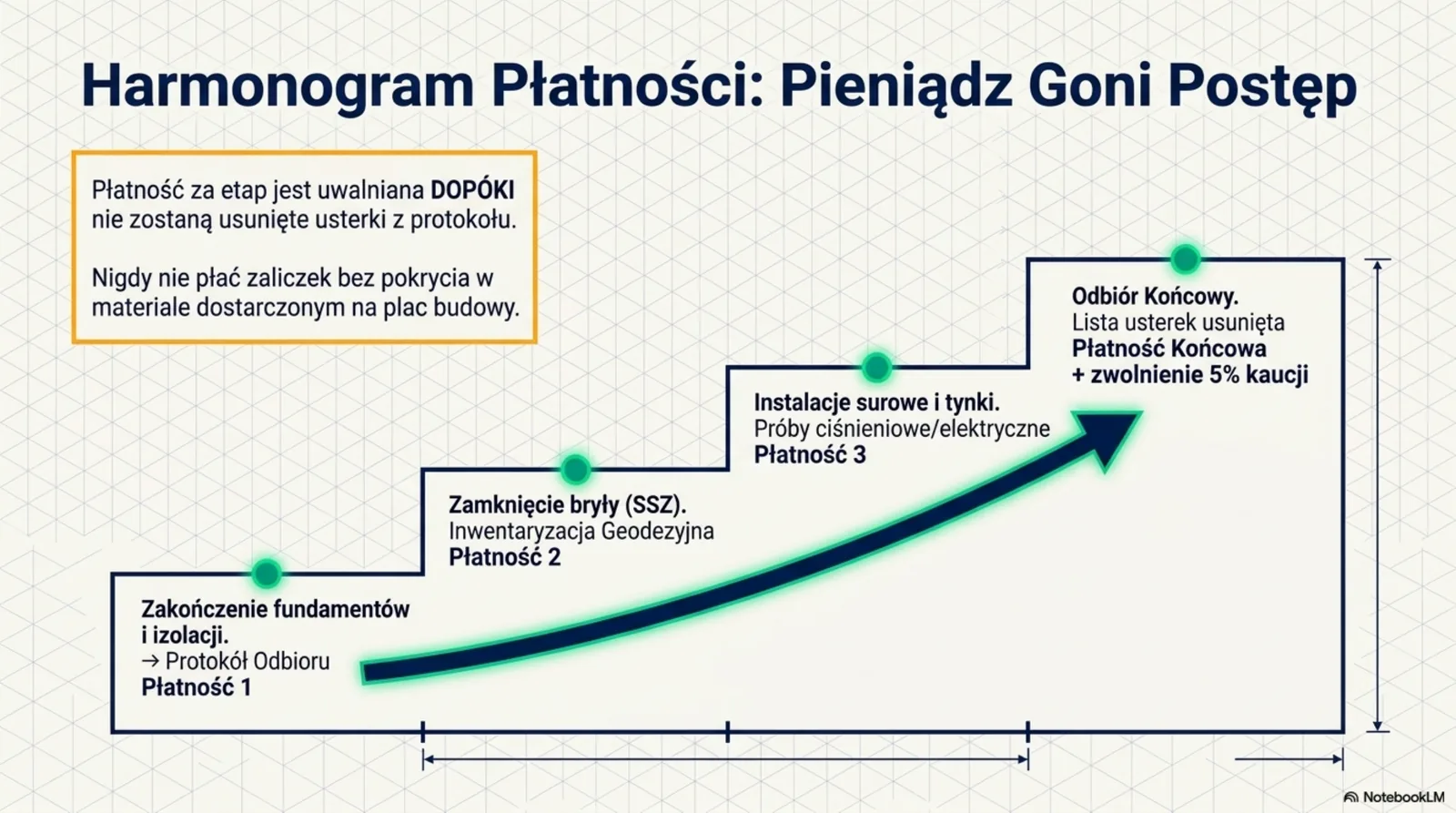

Harmonogram Płatności — Pieniądz Goni Postęp

Wykres kaskadowy 4 płatności: Płatność 1 — fundamenty + izolacje, Płatność 2 — zamknięcie bryły (SSZ + geodezja), Płatność 3 — instalacje surowe + tynki (próby), Odbiór Końcowy + zwolnienie 5% kaucji
  1. Płatność 1: zakończenie fundamentów i izolacji → Protokół Odbioru
  2. Płatność 2: zamknięcie bryły (SSZ) + inwentaryzacja geodezyjna
  3. Płatność 3: instalacje surowe i tynki + próby ciśnieniowe/elektryczne
  4. Odbiór Końcowy: lista usterek usunięta → płatność końcowa + zwolnienie 5% kaucji

Płatność za etap jest uwalniana DOPÓKI nie zostaną usunięte usterki z protokołu. Nigdy nie płać zaliczek bez pokrycia w materiale dostarczonym na plac budowy.

Slajd 13 / 15

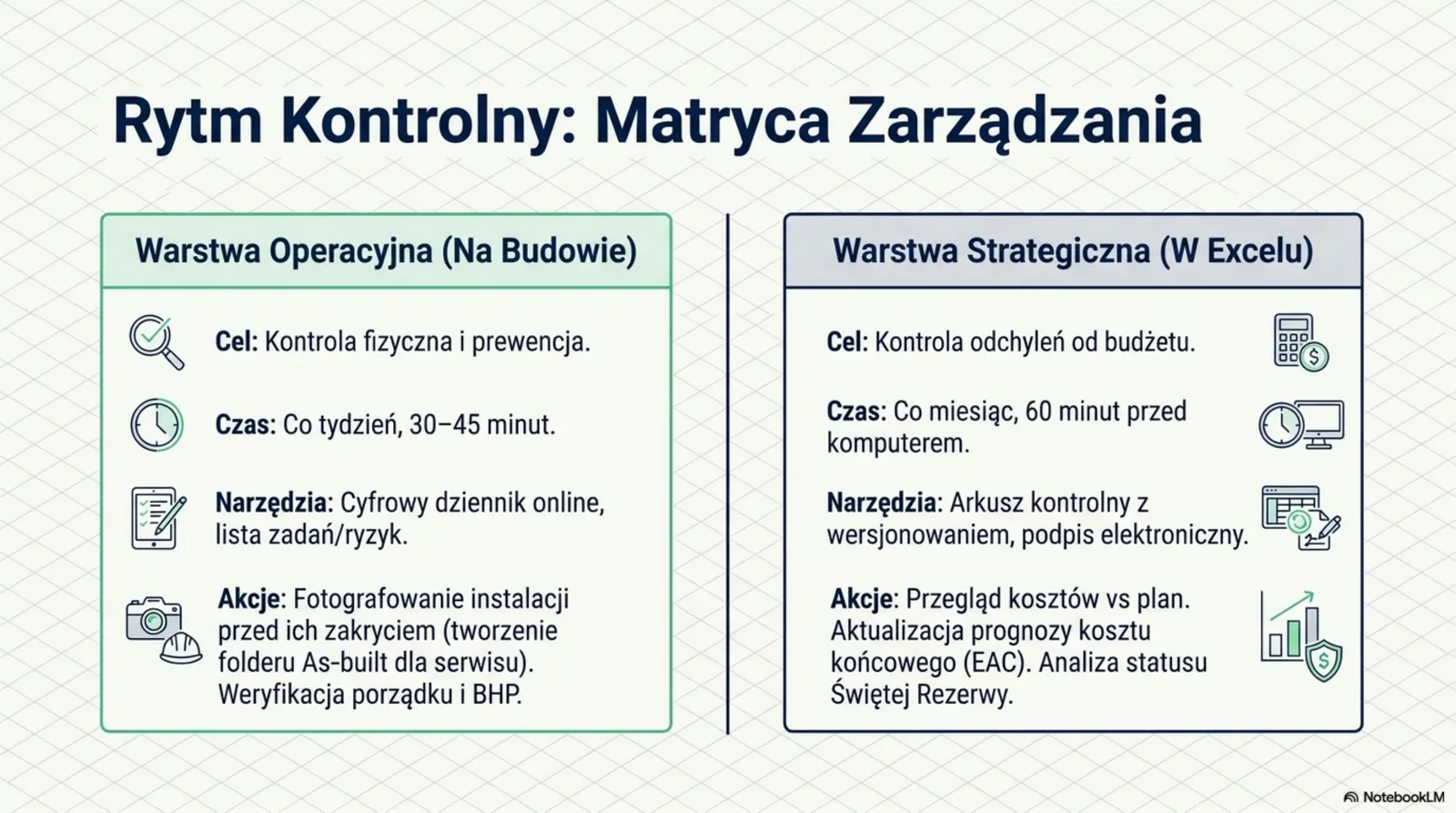

Rytm Kontrolny — Matryca Zarządzania

Dwie kolumny: Warstwa Operacyjna na budowie (co tydzień, 30-45 min, dziennik cyfrowy, fotografowanie instalacji przed zakryciem) vs Warstwa Strategiczna w Excelu (co miesiąc, 60 min, arkusz kontrolny, prognoza EAC)

Warstwa Operacyjna (na budowie):

  • Cel: kontrola fizyczna i prewencja
  • Czas: co tydzień, 30–45 minut
  • Narzędzia: cyfrowy dziennik online, lista zadań/ryzyk
  • Akcje: fotografowanie instalacji przed ich zakryciem (tworzenie folderu As-built dla serwisu). Weryfikacja porządku i BHP.

Warstwa Strategiczna (w Excelu):

  • Cel: kontrola odchyleń od budżetu
  • Czas: co miesiąc, 60 minut przed komputerem
  • Narzędzia: arkusz kontrolny z wersjonowaniem, podpis elektroniczny
  • Akcje: przegląd kosztów vs plan. Aktualizacja prognozy kosztu końcowego (EAC). Analiza statusu Świętej Rezerwy.

Slajd 14 / 15

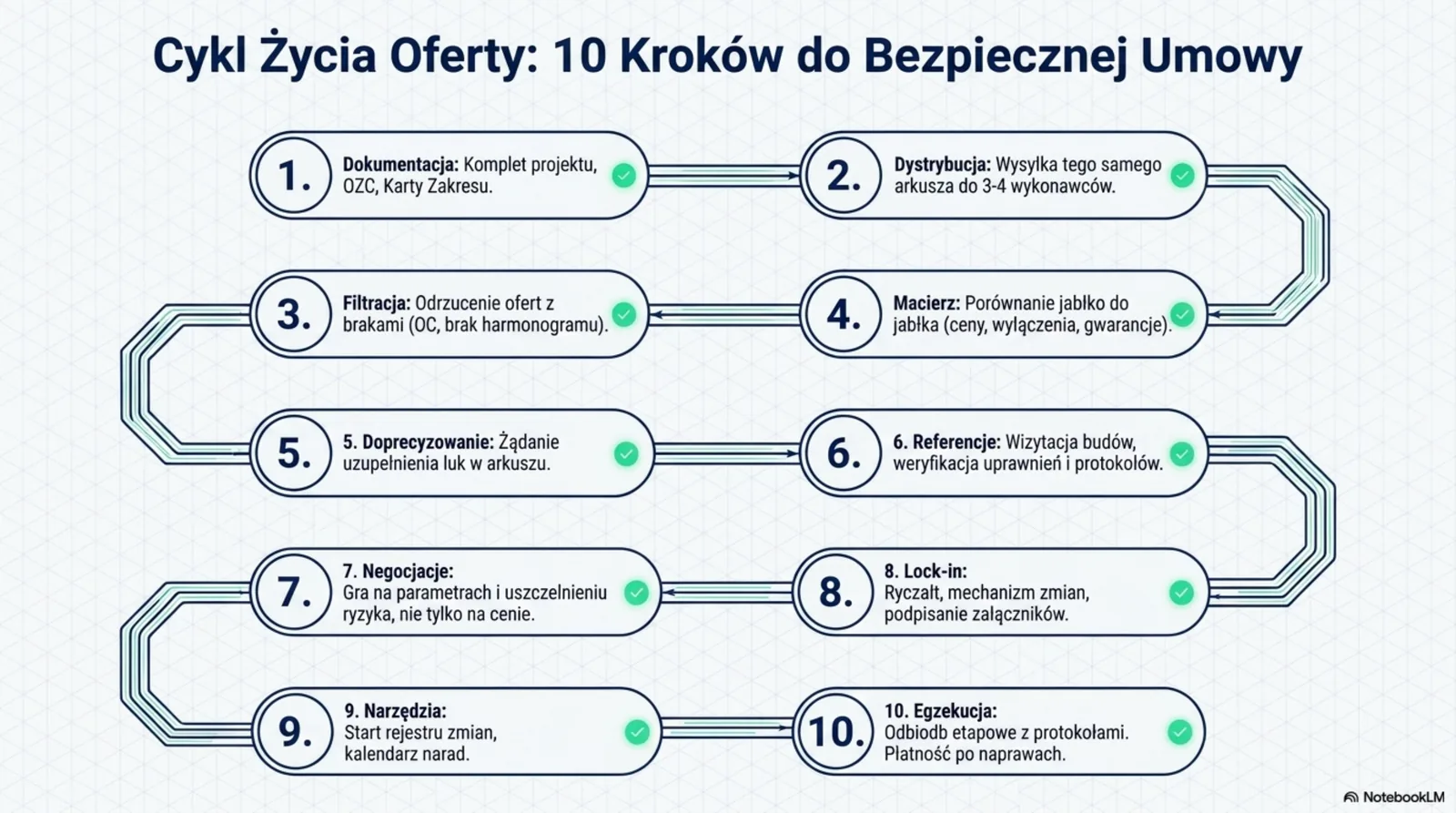

Cykl Życia Oferty — 10 Kroków do Bezpiecznej Umowy

Diagram 10 kroków od dokumentacji do egzekucji: dokumentacja, dystrybucja, filtracja, macierz, doprecyzowanie, referencje, negocjacje, lock-in, narzędzia, egzekucja
  1. Dokumentacja: komplet projektu, OZC, Karty Zakresu.
  2. Dystrybucja: wysyłka tego samego arkusza do 3–4 wykonawców.
  3. Filtracja: odrzucenie ofert z brakami (OC, brak harmonogramu).
  4. Macierz: porównanie jabłko do jabłka (ceny, wyłączenia, gwarancje).
  5. Doprecyzowanie: żądanie uzupełnienia luk w arkuszu.
  6. Referencje: wizytacja budów, weryfikacja uprawnień i protokołów.
  7. Negocjacje: gra na parametrach i uszczelnieniu ryzyka, nie tylko na cenie.
  8. Lock-in: ryczałt, mechanizm zmian, podpisanie załączników.
  9. Narzędzia: start rejestru zmian, kalendarz narad.
  10. Egzekucja: odbiory etapowe z protokołami. Płatność po naprawach.

Slajd 15 / 15

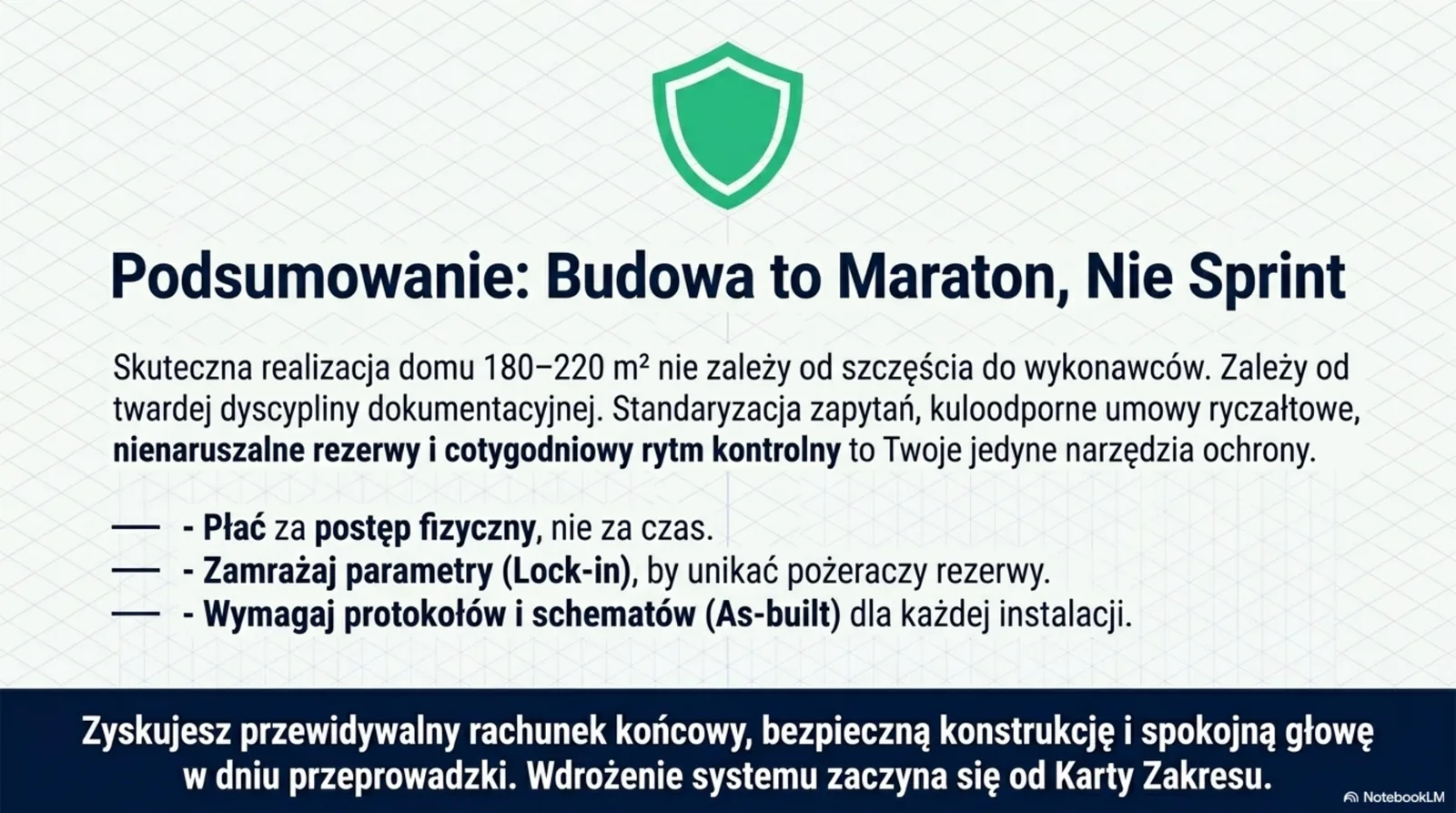

Podsumowanie: Budowa to Maraton, Nie Sprint

Tarcza ochronna z trzema zasadami: płać za postęp fizyczny, zamrażaj parametry (lock-in), wymagaj protokołów i schematów As-built

Skuteczna realizacja domu 180–220 m² nie zależy od szczęścia do wykonawców. Zależy od twardej dyscypliny dokumentacyjnej. Standaryzacja zapytań, kuloodporne umowy ryczałtowe, nienaruszalne rezerwy i cotygodniowy rytm kontrolny to Twoje jedyne narzędzia ochrony.

  • Płać za postęp fizyczny, nie za czas.
  • Zamrażaj parametry (Lock-in), by unikać pożeraczy rezerwy.
  • Wymagaj protokołów i schematów (As-built) dla każdej instalacji.

Zyskujesz przewidywalny rachunek końcowy, bezpieczną konstrukcję i spokojną głowę w dniu przeprowadzki. Wdrożenie systemu zaczyna się od Karty Zakresu.

Pytania i odpowiedzi

Dlaczego oferty wykonawców są tak różne mimo tego samego projektu?
Bo każdy interpretuje zakres inaczej. Bez Karty Zakresu z przypisanymi normami WT i ISO 20–30% kosztów chowa się w chaosie — w pozycjach „równoważne według dostępności", „wywóz wg zużycia", „dojazdy nieokreślone". Wystarczy ten sam wzór arkusza kosztorysowego do 3–4 wykonawców i nagle wszystkie oferty można porównać jabłko do jabłka.
Jaką rezerwę budżetową założyć przy budowie domu 180–220 m²?
7–10% całego budżetu jako Świętą Rezerwę. Wolno z niej finansować TYLKO: nieprzewidziane warunki gruntowe, skoki kursów walut przy imporcie technologii, oficjalną indeksację materiałów wg GUS. NIE wolno: łatać braków w słabej ofercie, decyzji aranżacyjnych, brakujących materiałów z winy logistyki wykonawcy.
Jak rozłożyć płatności żeby chronić budżet?
Pieniądz goni postęp fizyczny, nigdy upływ czasu. Płatność za etap jest uwalniana DOPIERO po podpisaniu protokołu bez wad. Standardowo: P1 — fundamenty, P2 — zamknięcie bryły (SSZ + geodezja), P3 — instalacje surowe i tynki (po próbach), Odbiór Końcowy — lista usterek usunięta + zwolnienie 5% kaucji.
Co powinno być w „kuloodpornej" umowie ryczałtowej?
Sześć elementów: ryczałt z katalogiem zmian (zakaz ustnych ustaleń), harmonogram rzeczowo-finansowy (płatność po protokole bez wad), kaucja 5% lub gwarancja bankowa, realistyczne kary za opóźnienia + premia za wcześniejsze zakończenie bez usterek, polisa OC wykonawcy (kluczowe przy odwiedzinach dzieci), zapis o priorytecie Kart Zakresu nad wytycznymi ogólnymi.
Co to jest „rytm kontrolny" i jak go wdrożyć?
Dwie warstwy: (1) Operacyjna na budowie — co tydzień 30–45 min, kontrola fizyczna, fotografowanie instalacji przed zakryciem (folder As-built). (2) Strategiczna w Excelu — co miesiąc 60 min, kontrola odchyleń od budżetu, aktualizacja prognozy kosztu końcowego (EAC), analiza statusu Świętej Rezerwy.
